En bref :
Redémarrage du chantier le 8 Mars 2021 !
Ouverture du chantier 2 semaines/mois jusqu'à Août 2021 (voir les dernières publications pour planning plus précis). 5 personnes max. Repas et hébergement non offerts.
Planning prévisionnel :

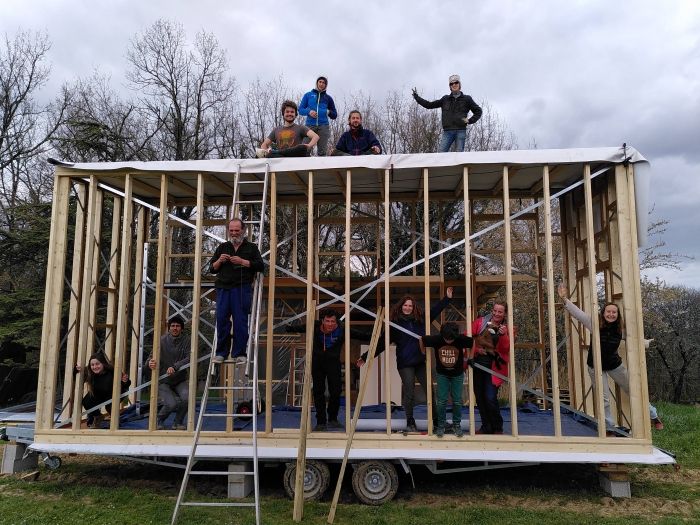

- 8 au 21 mars (ossature, fixation à la remorque, plancher, pare-pluie),

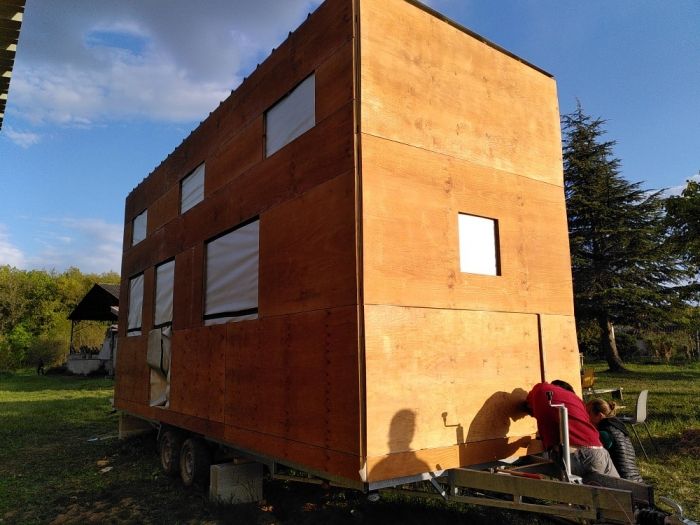

- 5 au 18 avril (toiture, isolation, frein-vapeur, bardage extérieur, mezzanines),
- 3 au 16 mai (fenêtres, électricité, VMC, lambris intérieur et finitions),
- 7 au 20 juin (parois intérieures, cuisine, évacuations, plomberie),
- 5 au 18 juillet (circuit de gaz, filet suspendu, ameublement),
- 9 au 22 août (panneaux solaires, finitions diverses).
Tout ceci est bien évidemment susceptible d'évoluer et nous affinerons régulièrement ces prévisions en vous prévenant des changements éventuels, qu'ils dépendent de notre volonté, du contexte sanitaire ou de toute autre surprise... :-)
Merci pour votre temps et à bientôt !
Pour plus de détails, voir ci-dessous.
------------
Après 2 ans à se préparer et se former progressivement, nous avons démarré en Janvier 2020 la construction de 2 mini-maisons écologiques quasi-autonomes en eau et en électricité. Après 6 mois de chantier dont 2 mois de confinement, nous avons terminé la première de nos 2 Tiny House.
Notre objectif est de réaliser entièrement ce chantier sans faire intervenir de professionnel afin d'acquérir la maîtrise complète de notre habitat, ce que nous pensons avoir réussi au vu de ces 6 premiers mois de chantier de Janvier à Juillet 2020 :-)
Tout ceci a nécessité beaucoup de temps de préparation, il serait dommage qu'il ne bénéficie pas à d'autres ! Ce chantier n'est pas seulement destiné à nous-mêmes, c'est avant tout un lieu et des moments de partage avec celles et ceux qui le souhaitent. Afin de partager toutes les étapes de la conception et de la construction de cet habitat un peu particulier, nous avons soigneusement choisi le lieu de réalisation : un lieu convivial, de rencontre et d'apprentissage.
Dans notre vision de ce projet, il s'agit avant tout de donner de notre temps pour partager des connaissances et savoir-faire avec celles et ceux que cela intéresse, sans restriction ni connaissance préalable requise. Nous serons ravis de partager avec vous ce que vous souhaitez apprendre, dans la limite des connaissances disponibles :-)
Notre chantier étant relativement petit, il nécessite peu de main d’œuvre et est ouvert au public non pas par besoin d'avancer plus vite mais par volonté de partager. Il est rare que nous ayons des tâches répétitives à confier. Accueillir et encadrer les participants nous demande donc un investissement particulier en temps et en énergie pour pouvoir accompagner tout le monde dans de bonnes conditions. Par conséquent, même si cela peut paraître contre-intuitif, accueillir des participants nous aide rarement à faire avancer le chantier plus rapidement et nous ne pouvons offrir le repas à tout le monde. Vous pouvez vous inscrire à un repas payant sur place ou gérer vous même votre repas selon votre préférence. Idem pour l'hébergement.
Nous souhaitons ce chantier aussi vivant et agréable que possible ! N'hésitez pas à nous contacter pour plus d'informations, question ou demande spécifique. Nous sommes à l'écoute de vos attentes si elles s'avèrent différentes de ce que nous vous proposons et tâcherons de nous adapter au mieux pour que ce projet soit aussi profitable que possible à chacun.e !
Redémarrage du chantier le 8 Mars 2021 !
Ouverture du chantier 2 semaines/mois jusqu'à Août 2021 (voir les dernières publications pour planning plus précis). 5 personnes max. Repas et hébergement non offerts.
Planning prévisionnel :
- 8 au 21 mars (ossature, fixation à la remorque, plancher, pare-pluie),
- 5 au 18 avril (toiture, isolation, frein-vapeur, bardage extérieur, mezzanines),
- 3 au 16 mai (fenêtres, électricité, VMC, lambris intérieur et finitions),
- 7 au 20 juin (parois intérieures, cuisine, évacuations, plomberie),
- 5 au 18 juillet (circuit de gaz, filet suspendu, ameublement),
- 9 au 22 août (panneaux solaires, finitions diverses).
Tout ceci est bien évidemment susceptible d'évoluer et nous affinerons régulièrement ces prévisions en vous prévenant des changements éventuels, qu'ils dépendent de notre volonté, du contexte sanitaire ou de toute autre surprise... :-)
Merci pour votre temps et à bientôt !
Pour plus de détails, voir ci-dessous.
------------
Après 2 ans à se préparer et se former progressivement, nous avons démarré en Janvier 2020 la construction de 2 mini-maisons écologiques quasi-autonomes en eau et en électricité. Après 6 mois de chantier dont 2 mois de confinement, nous avons terminé la première de nos 2 Tiny House.
Notre objectif est de réaliser entièrement ce chantier sans faire intervenir de professionnel afin d'acquérir la maîtrise complète de notre habitat, ce que nous pensons avoir réussi au vu de ces 6 premiers mois de chantier de Janvier à Juillet 2020 :-)
Tout ceci a nécessité beaucoup de temps de préparation, il serait dommage qu'il ne bénéficie pas à d'autres ! Ce chantier n'est pas seulement destiné à nous-mêmes, c'est avant tout un lieu et des moments de partage avec celles et ceux qui le souhaitent. Afin de partager toutes les étapes de la conception et de la construction de cet habitat un peu particulier, nous avons soigneusement choisi le lieu de réalisation : un lieu convivial, de rencontre et d'apprentissage.
Dans notre vision de ce projet, il s'agit avant tout de donner de notre temps pour partager des connaissances et savoir-faire avec celles et ceux que cela intéresse, sans restriction ni connaissance préalable requise. Nous serons ravis de partager avec vous ce que vous souhaitez apprendre, dans la limite des connaissances disponibles :-)
Notre chantier étant relativement petit, il nécessite peu de main d’œuvre et est ouvert au public non pas par besoin d'avancer plus vite mais par volonté de partager. Il est rare que nous ayons des tâches répétitives à confier. Accueillir et encadrer les participants nous demande donc un investissement particulier en temps et en énergie pour pouvoir accompagner tout le monde dans de bonnes conditions. Par conséquent, même si cela peut paraître contre-intuitif, accueillir des participants nous aide rarement à faire avancer le chantier plus rapidement et nous ne pouvons offrir le repas à tout le monde. Vous pouvez vous inscrire à un repas payant sur place ou gérer vous même votre repas selon votre préférence. Idem pour l'hébergement.
Nous souhaitons ce chantier aussi vivant et agréable que possible ! N'hésitez pas à nous contacter pour plus d'informations, question ou demande spécifique. Nous sommes à l'écoute de vos attentes si elles s'avèrent différentes de ce que nous vous proposons et tâcherons de nous adapter au mieux pour que ce projet soit aussi profitable que possible à chacun.e !
