Cet été nous allons démarrer la construction de notre future maison de 104m2 en terre/paille d'après la technique CST (Cellule Sous Tension) : paille isolante et porteuse.
Elle sera composé de 3 hexagones imbriqués de 25 m², un espace tampon au nord et une serre bioclimatique au sud.
Pour cela, nous allons avoir besoin d'une team joyeuse composé de 8 bénévoles par chantier.
Comment est né notre projet :
En 2018 nous avons eu la chance de faire un grand voyage en Amérique latine au cours duquel de belles expériences collectives d’éco-construction et d’échanges culturels se sont présentées à nous.
Ce voyage à fortement accentué notre sensibilité écologique et a fait naître un projet en accord avec nos valeurs : partage, entraide et respect de la nature.
À notre retour en France nous avons continué les chantiers bénévoles et avons été très vite séduit par la maison terre paille, plus précisément par la technique CST (Cellule Sous Tension).
4 ans plus tard la famille s’agrandit et nous faisons l’acquisition d’un terrain nu de 4200 m² dans un petit village de 50 habitants situé à 20km à l’ouest d’Auch dans le Gers. Nous sommes entourés par un paysage vallonné, des champs, des forêts, des vaches, des ânes et des voisins très sympas.
Nous avons débuté les travaux au printemps 2022 avec le terrassement de la future maison, la réalisation d’un atelier en récupération de palettes et les raccordements en eau et électricité. Puis nous avons auto-construit et installé notre habitat provisoire, une yourte contemporaine de 40 m², un cocon très chaleureux.
Place maintenant à la réalisation de la maison.
Nous allons organiser 5 chantiers de mai à septembre de 3 semaines chacun. Ils seront encadrés par Florent ayant une formation de charpentier, géomètre et paysagiste. Durant l'été 2021, il a également accompagné des bénévoles pendant 12 semaines sur la construction d'une maison rectangulaire selon la technique CST. Céline quant à elle est infirmière depuis 2012, elle s’occupera de la logistique de tout ce qui concerne la cuisine et l’intendance et veillera à la santé de tous.
Au programme :
- 1er chantier : du 8 au 26 mai

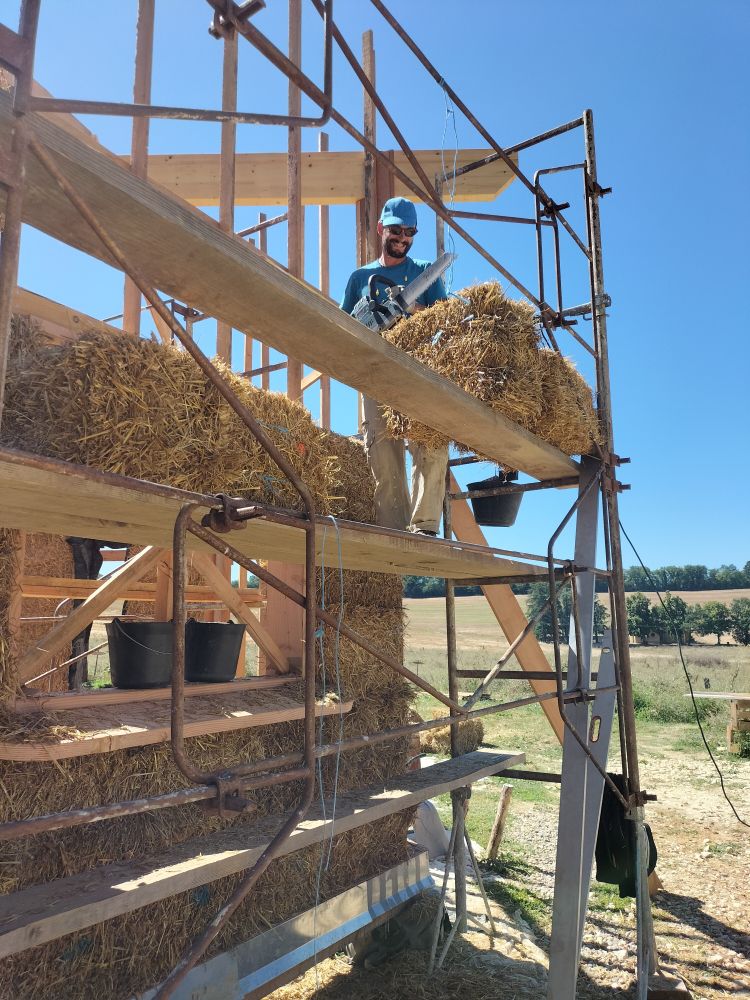

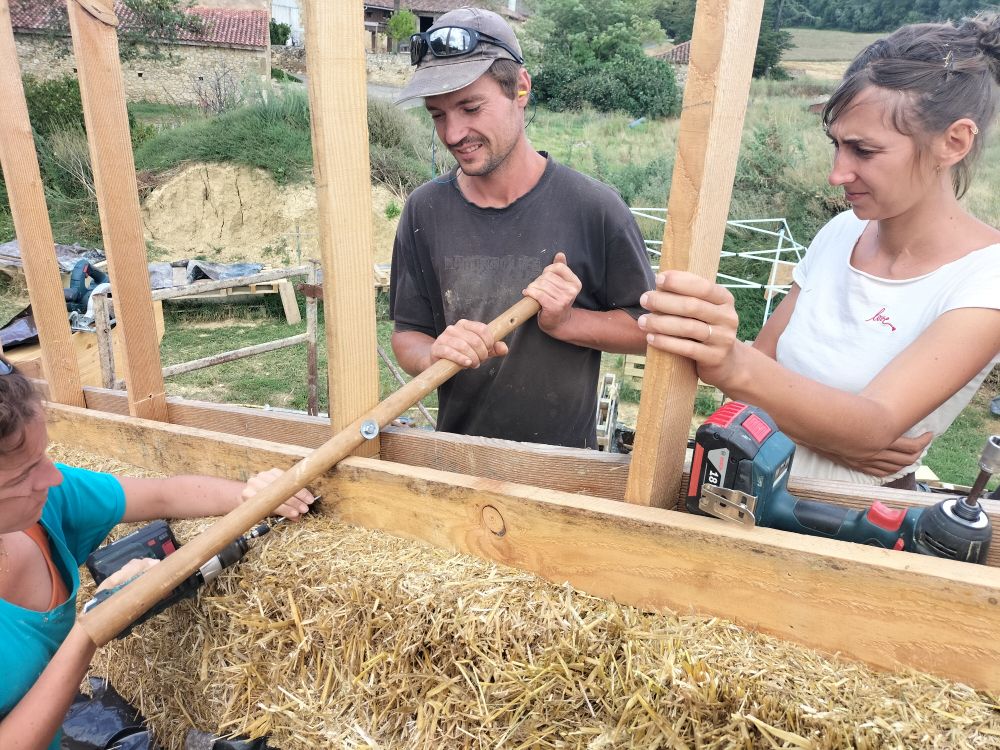

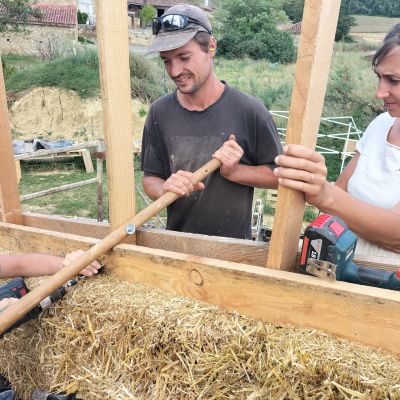

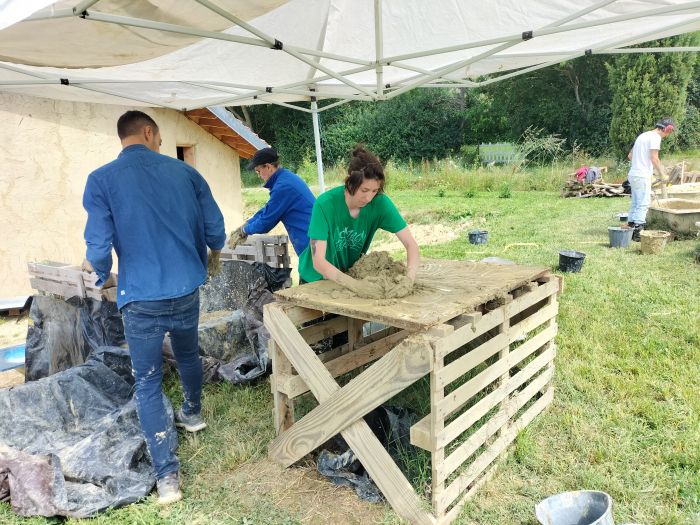

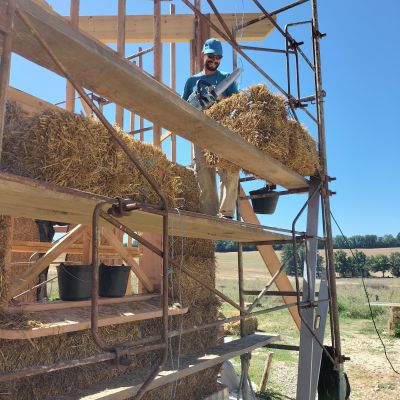

Implantation, fondations pneus, soubassement, mur paille CST, selon l'avancé enduit de corps et début de charpente
- 2ème chantier : du 5 au 23 Juin

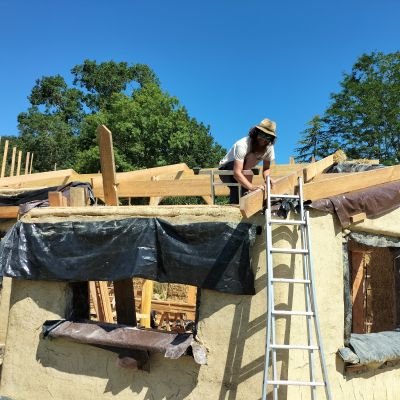

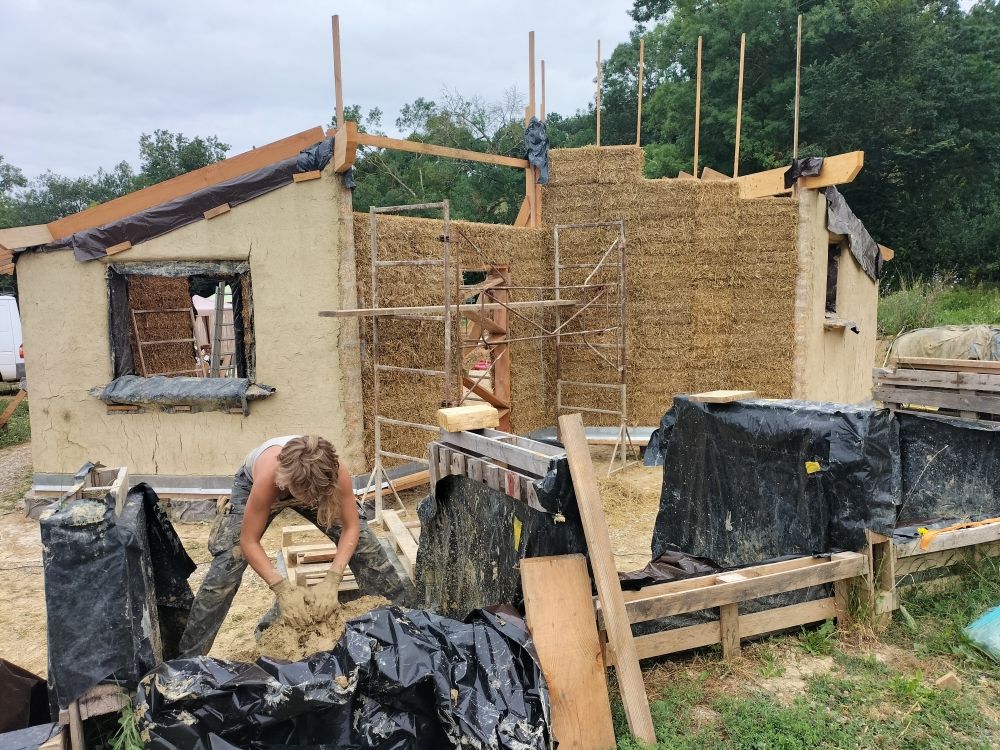

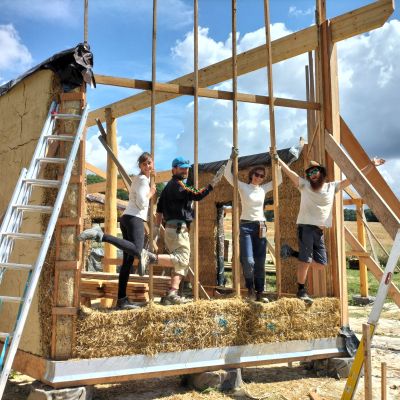

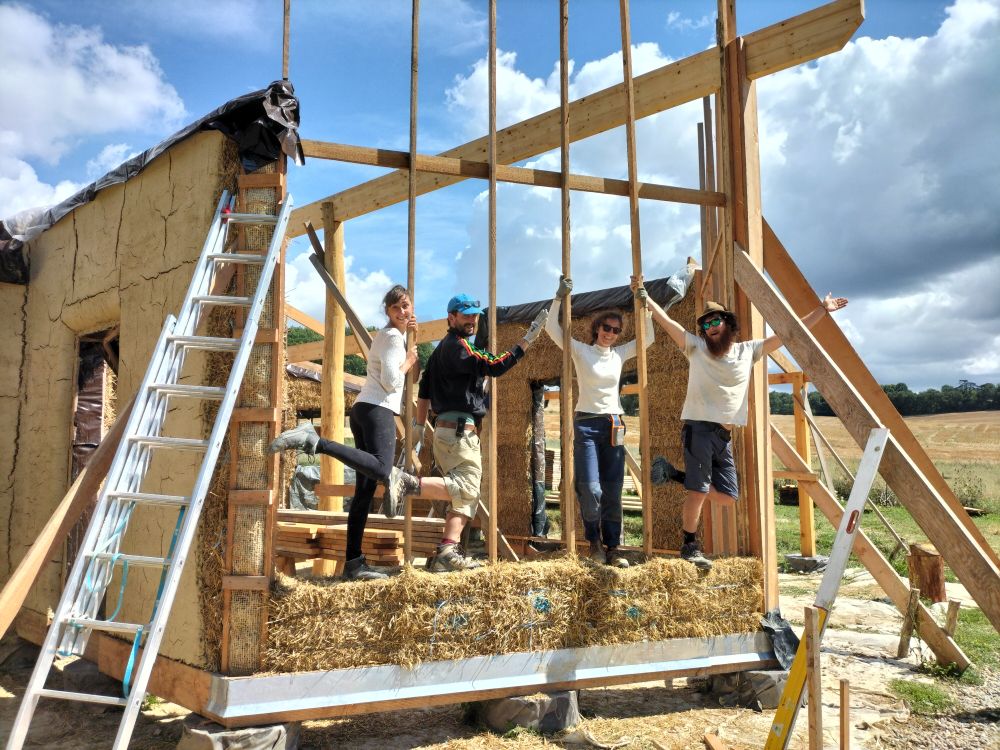

Mur paille CST, enduit de corps, pré-cadre, charpente
- 3ème chantier : du 3 au 21 juillet

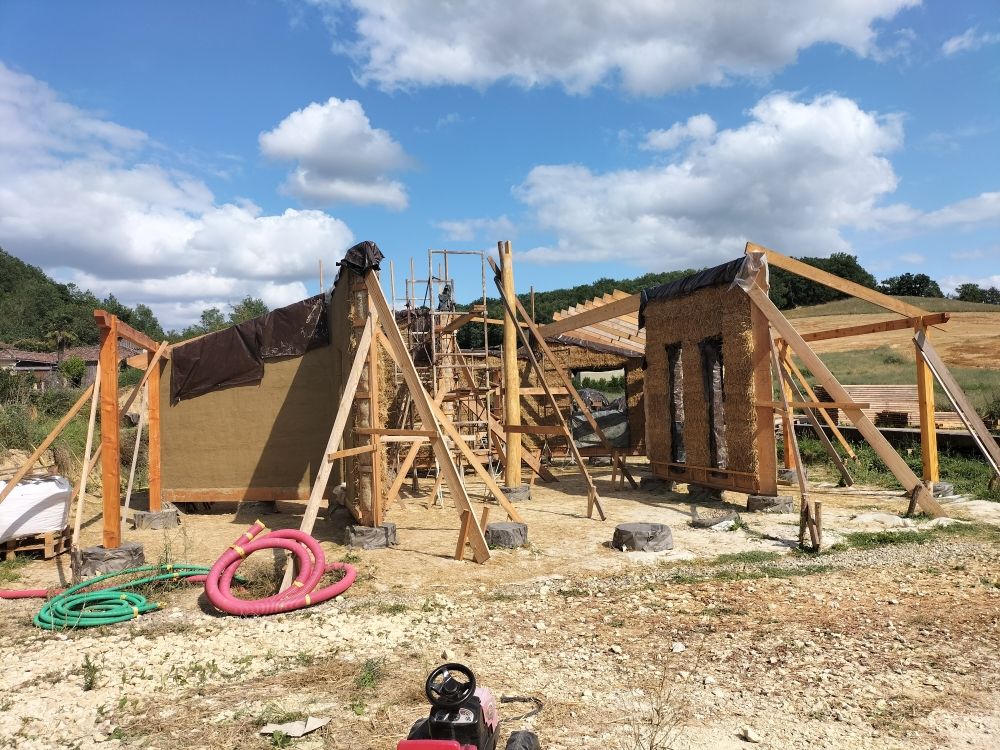

Poursuite de la construction selon l'avancé des chantiers précédents
- 4ème chantier : du 31 juillet au 18 Août

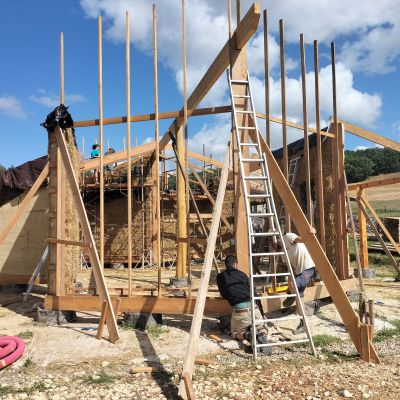

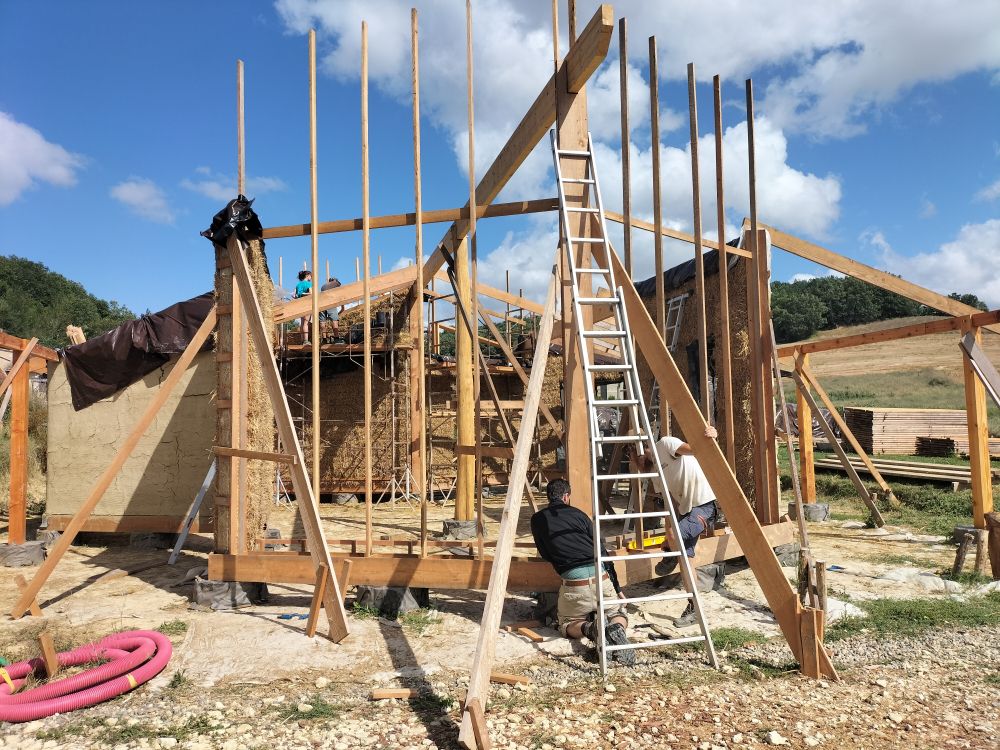

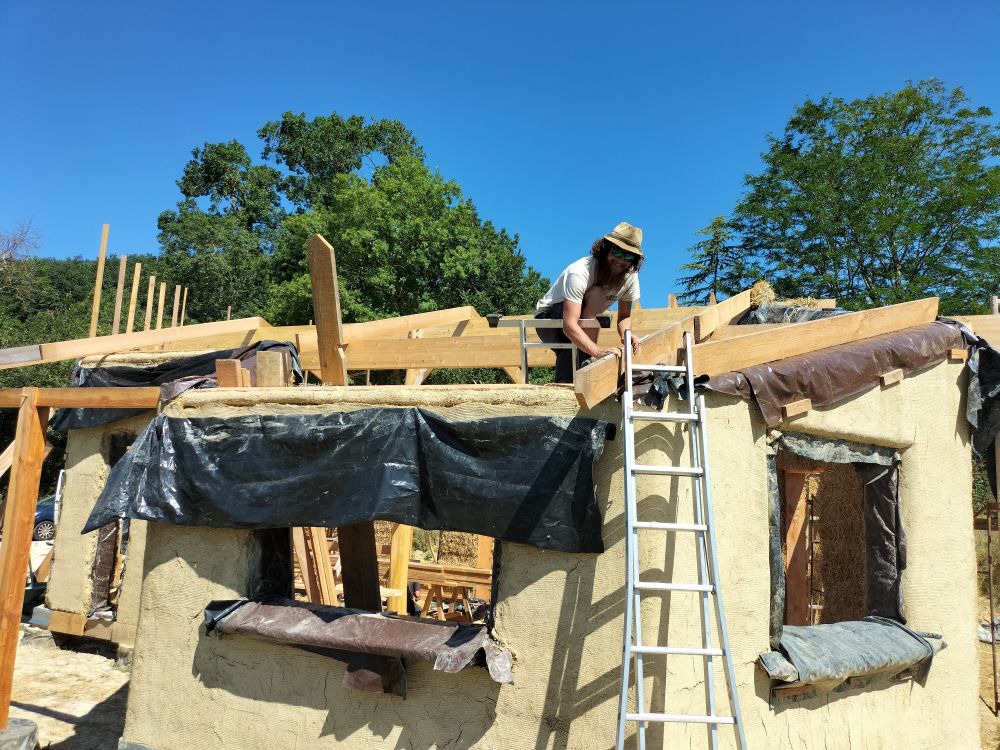

Idem + couverture en tuile canal
- 5ème chantier : du 28 août au 14 septembre
Idem chantier précédent

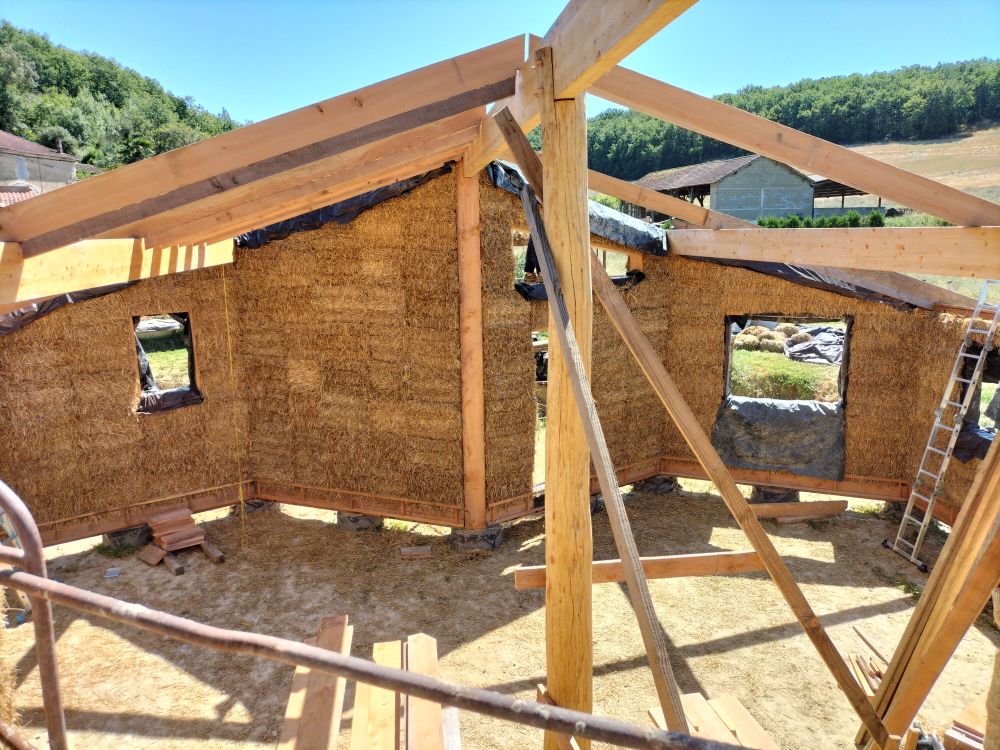

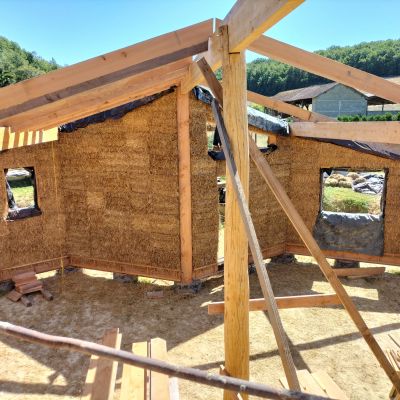

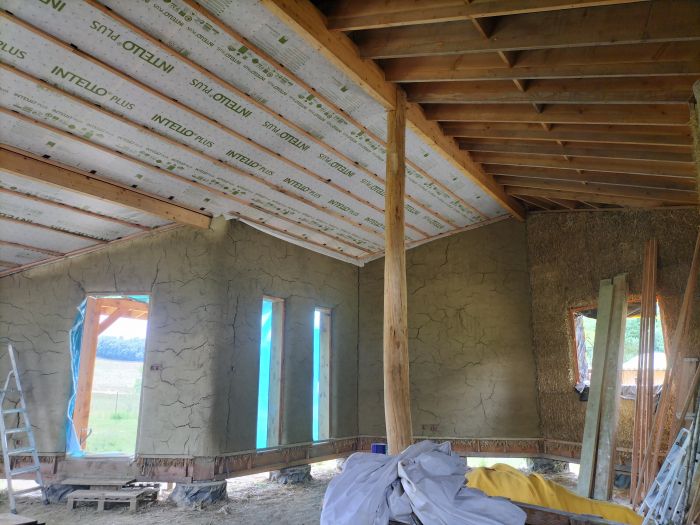

L'objectif de ce premier été sera d'être hors d'eau.
Nous prendrons 8 bénévoles par chantier. Afin de faciliter la logistique et le déroulement des chantiers nous favoriserons les personnes pouvant participer aux 3 semaines complètes.
