Le montage de la yourte consistera à :
* Montage des huisseries et de la structure en bois (douglas)
* Installation des toiles intérieures (coton)
* Installation de l’isolant (laine de mouton)
* Installation des toiles extérieures en acrylique
* Montage d’une mezzanine qui fera la moitié de la surface de la yourte
* Solivage et pose de parquet de la mezzanine
* Création de cloisons intérieures entre les 2 chambres et la salle de bains (Fermacell)
* Passage de gaines eau + électricité
On se fixe 2 à 3 semaines pour la partie montage de yourte, à la louche de fin octobre à mi-novembre. Le planning est le suivant, il variera en fonction de nos avancées, de la météo, des circonstances du chantier :
Semaine 4 octobre :
* Dimanche 23 / lundi 24 : montage des huisseries et murs extérieurs (khanas)

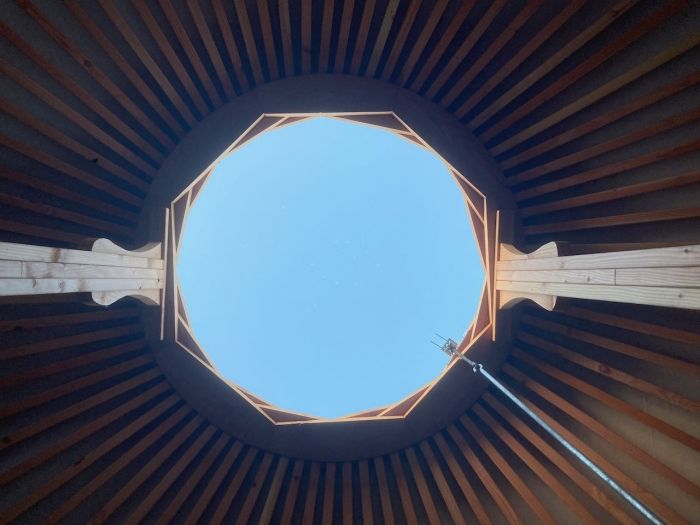

* Mardi 25 : pose des perches et du dôme
* Mercredi 26 : Pose de la toile intérieure, isolant et toiles
* Jeudi 27 : finir les toiles extérieures
* Vendredi 28 : si possible, commencer la mezzanine
Semaines 1 et 2 novembre :
* Installer les cloisons intérieures
* Fabriquer la mezzanine
* Pose du parquet en mezzanine
* Passage des réseaux dans les cloisons intérieures
* Electricité intérieure
* Plomberie intérieure
* Passage de câble et gaines pour alimentation en eau et électricité

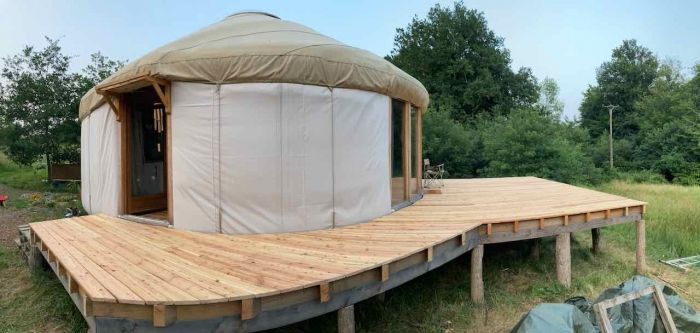

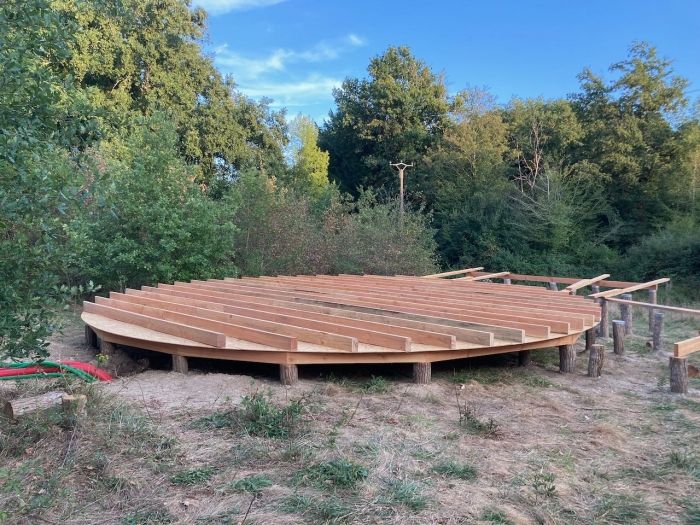

En parallèle de tout ça, il y aura aussi la terrasse à monter, sur le même principe de solivage en douglas que le plancher, avec des lames de terrasse en mélèze à installer.
