Où ça exactement ?
Notre terrain se situe dans le Pas-de-Calais et plus précisément dans le village d'Hesdigneul-lès-Boulogne, sur les rives de la Liane. Cette rivière, qui chemine au creux de la vallée du même nom, atteint, quelques kilomètres plus loin, la Manche à Boulogne-sur-Mer. L’eau est un élément primordial sur ce lopin de terre. Il se situe en effet aux abords immédiats du Moulin d’Hesdigneul, dont l’origine date du XIVe siècle et qui fut, des siècles durant, une entité incontournable du boulonnais. Cyril est d’ailleurs un descendant d’un des meuniers et c’est ici qu’il à grandi. Point de hasard donc, si nous nous y installons !
Un terrain pas comme les autres
On a peut-être perdu en objectivité, mais nous sommes vraiment “in love” de ce bout de terre. Biscornu à souhait (avec plein de coins et recoins), suffisamment grand pour y accueillir nos envies de permaculture, en bord de rivière (un petit ponton permet d’y pratiquer le canoë-kayak), avec une partie boisée et quelques arbres particulièrement majestueux (comme un hêtre pourpre centenaire… impressionnant !). Bref, un p’tit coin de paradis !
Comment on y vit ?
Nous vivons d’ores et déjà sur le terrain dans une petite maison. Pour vous accueillir, nous avons construit une “A Frame cabane” (cabane en forme de A) qui fut l’occasion pour nous de tester différentes techniques d’auto-construction (GREB, terre-paille, enduits à la chaux…). Elle peut accueillir jusqu’à trois personnes tandis que le terrain permet de planter confortablement sa tente ! Des toilettes sèches ont été aménagées dans le bois, des toilettes conventionnelles ainsi qu’une douche sont accessibles dans la petite maison que nous occupons.
Le.s chantier.s
Cette démarche d’auto-construction résulte d’une longue période de réflexion pendant laquelle nous avons collecté des informations, appris dans des livres, observé, intégré nous-même des chantiers participatifs… De quoi nous préparer, mais pas nous rendre experts, l’objectif de nos chantiers participatifs est donc “d’apprendre ensemble”, d’échanger, de s’enrichir mutuellement, pas de prétendre délivrer un savoir que nous ne maîtrisons pas entièrement !

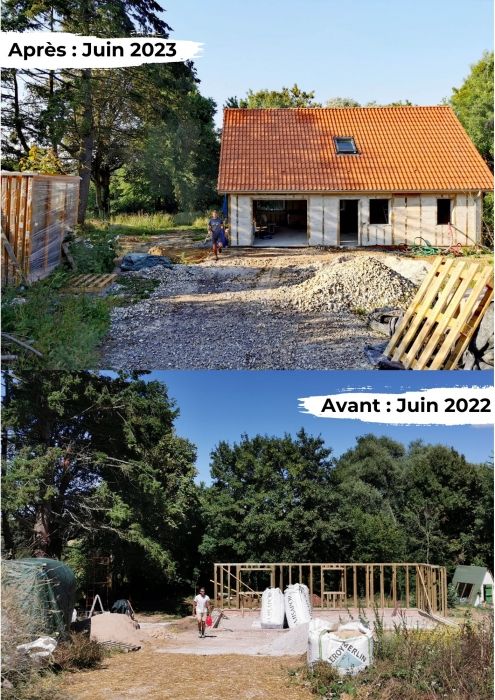

Pour en revenir au pratico-pratique: nous auto-construisons pratiquement toute notre maison, mais nous ferons tout de même intervenir des professionnels pour le terrassage, la charpente et la couverture. Nous nous sommes fixé l’objectif d’être hors d’eau hors d’air à l’automne 2022.
EDIT - 2 JANVIER 2023
L'objectif initial (hors d'eau hors d'air à l'automne 2022) n'est pas tout à fait atteint, mais nous sommes tout de même très heureux des avancées sur notre chantier. La maison est, en ce début d'année 2023, hors d'eau. Voici, ci-après, les prochains chantiers participatifs que nous projetons, surtout, n'hésitez pas à nous contacter pour en savoir plus :-)
JANVIER
Chantier participatif 1 de 2023 (CP1) : Remplissage des murs vides restants en paille et mortier GREB
Dates du CP1 : Tous les mardis de janvier ET le samedi 21 janvier. N'hésitez pas à nous contacter.
Durée du CP1 : L'ensemble de la tâche s'étalera sur les mois de janvier et février a minima.
Nombre de personnes maximum sur le CP1 (Cyril et Orlane compris) : 10
FÉVRIER
CP2 : Suite du remplissage des murs vides restants en paille et mortier GREB
Dates du CP2 : Le samedi 4, le mardi 7, pendant les vacances du lundi 20 au samedi 25.
Durée du CP2 : a minima tout le mois de février
Nombre de personnes maximum sur le CP2 (Cyril et Orlane compris) : 10
MARS
Si CP1 et CP2 terminés :

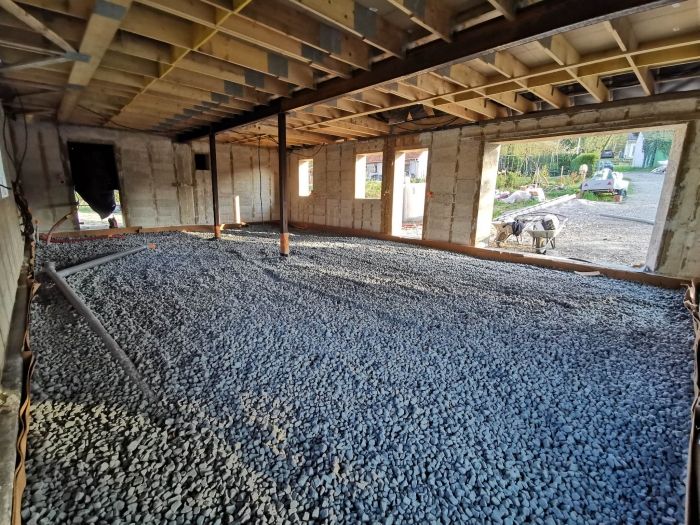

CP3 : Installation du Misapor et réalisation de la dalle en chaux / chanvre
Dates du CP3 : à déterminer, un week-end de mars
Durée du CP3 : 1 week-end
Nombre de personnes maximum sur le CP3 (Cyril et Orlane compris) : 6
Si CP1, CP2 et CP3 terminés :
CP4 : Pose de l'isolant dans les rempants
Dates du CP4 : à déterminer, un ou plusieurs week-end de mars + les mardis
Durée du CP4 : mois de mars
Nombre de personnes maximum sur le CP4 (Cyril et Orlane compris) : 5
AVRIL / MAI / JUIN - WE, Vacances scolaires, mardis
A déterminer précisément prochainement : réalisation des cloisons intérieures, installation des menuiseries, réseau d'électricité, réseau d'eau.
JUILLET/AOUT - Vacances scolaires
A déterminer précisément : enduits intérieurs (terre/chanvre), enduits extérieurs (chaux), pose du BA13 à l’étage, début des aménagements / finitions intérieures, pose de l’escalier
SEPTEMBRE - WE, Mardis
A déterminer précisément : suite des aménagements / finitions intérieures
