Maison bois/paille technique du GREB
S'abonnerContacter l'hôte

Contacter l'hôte

Tu te lances ? Bravo, c’est une expérience inoubliable qui t'attend !

Il te faut d'abord rejoindre le réseau car c’est ce qui lui permet d’exister. Les coordonnées de l’hôte sont réservées aux membres.

Rejoins-nous !
Tu te demandes peut-être pourquoi payer pour Twiza ? Voici notre réponse.

M'engager sur ce chantier

Votre demande de participation a bien été envoyée ! Vous recevrez la réponse de l'organisateur par mail.

Du *  au *
En cliquant sur "Je m'engage sur ce chantier", j’accepte la charte des chantiers participatifs

Actualités (16)

Philippe G. sur son chantier Maison bois/paille technique du GREB

Adh

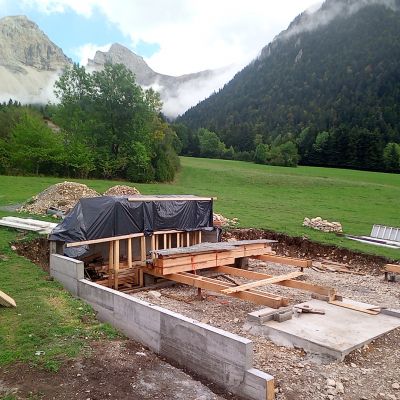

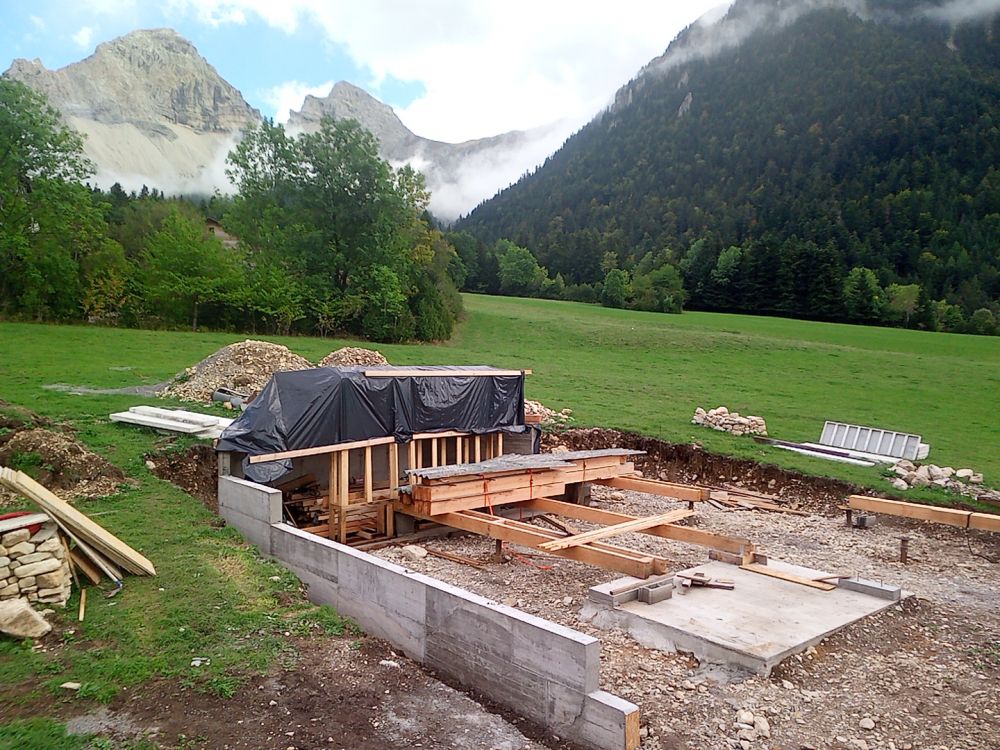

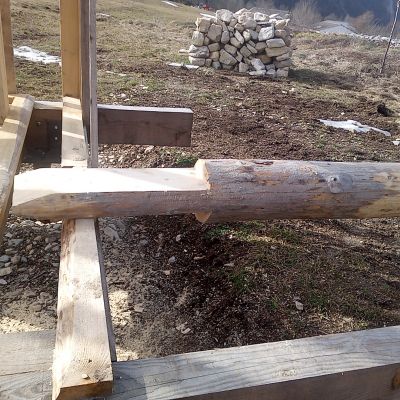

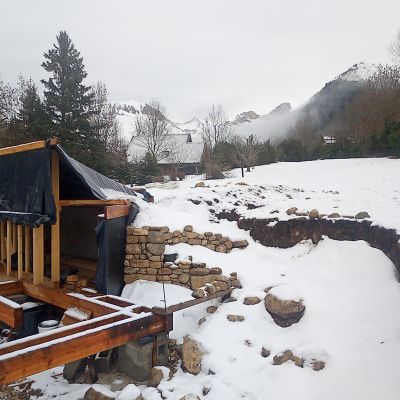

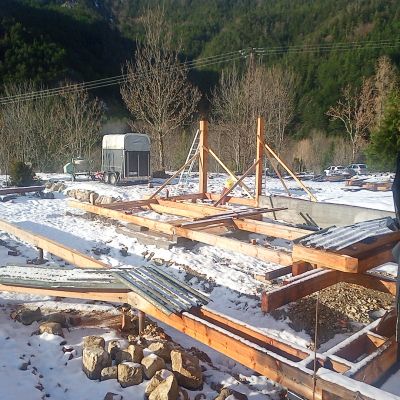

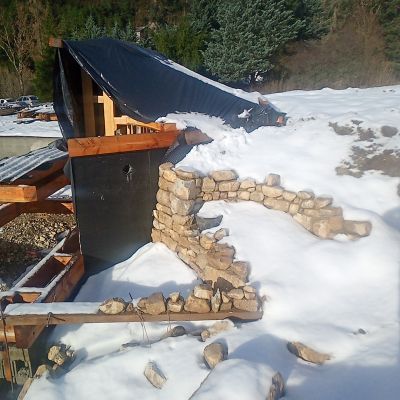

Il est temps de mettre le chantier sur pose, le voici bâché pour l'hiver, et pour notre part, nous prenons la direction des sentiers pyrénéens, sympathiquement servi par "la mule" pour porter tout notre petit confort d'humain délicat !!!
RV en mars, avec le printemps...

Philippe G. sur son chantier Maison bois/paille technique du GREB

Adh

youpi :) !

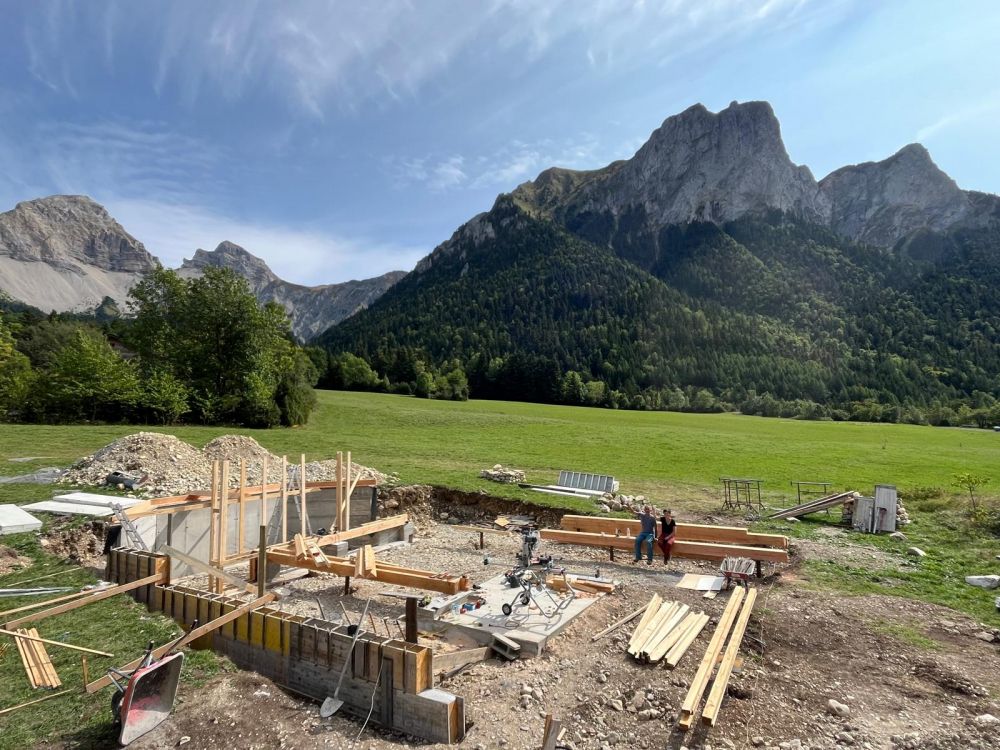

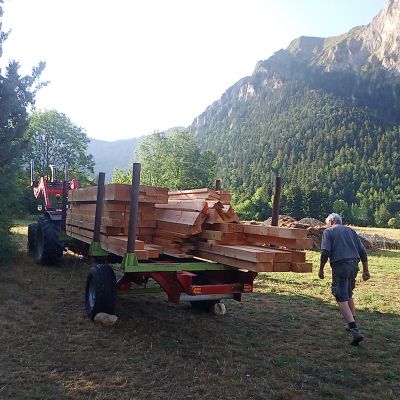

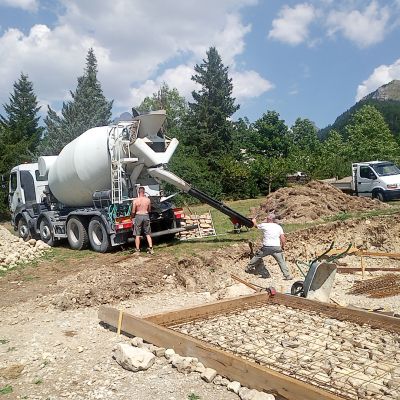

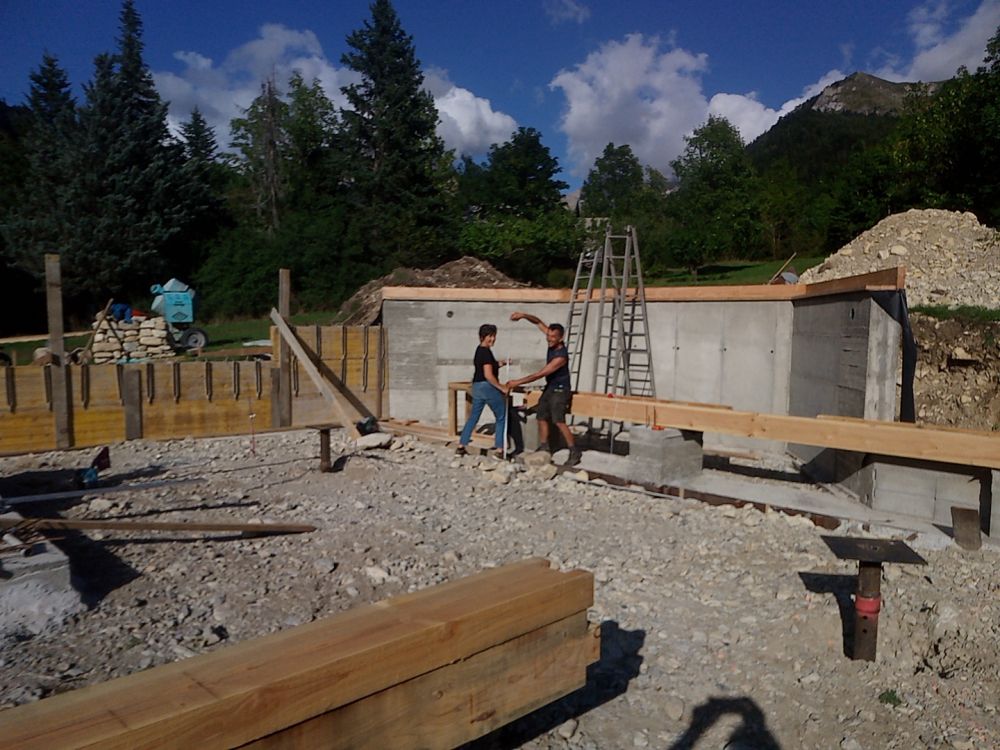

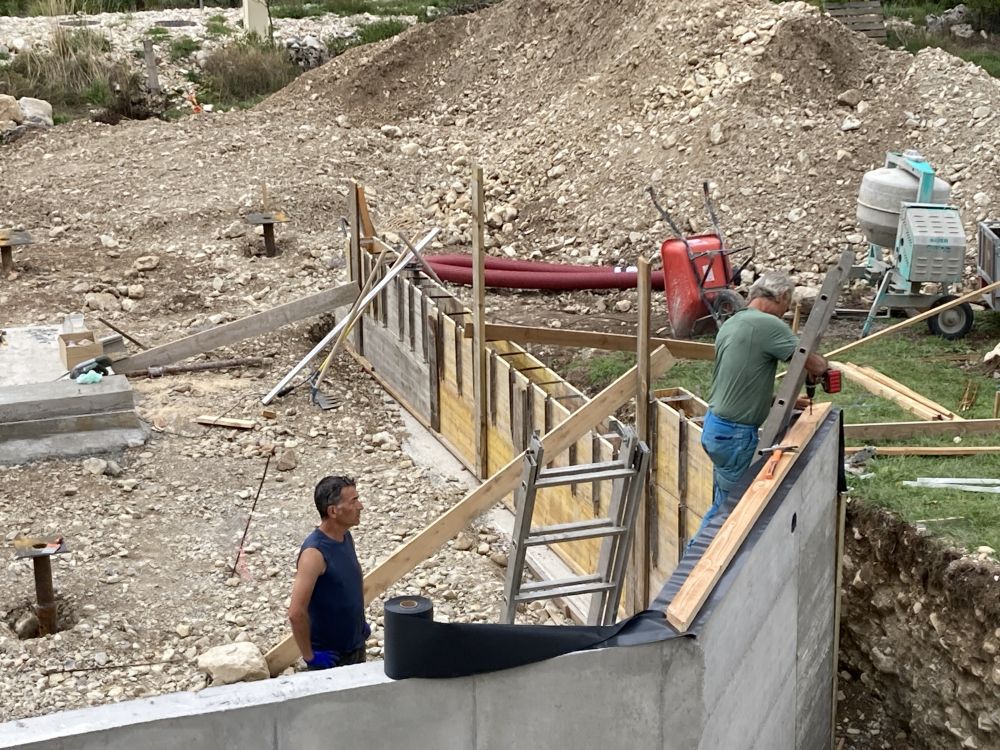

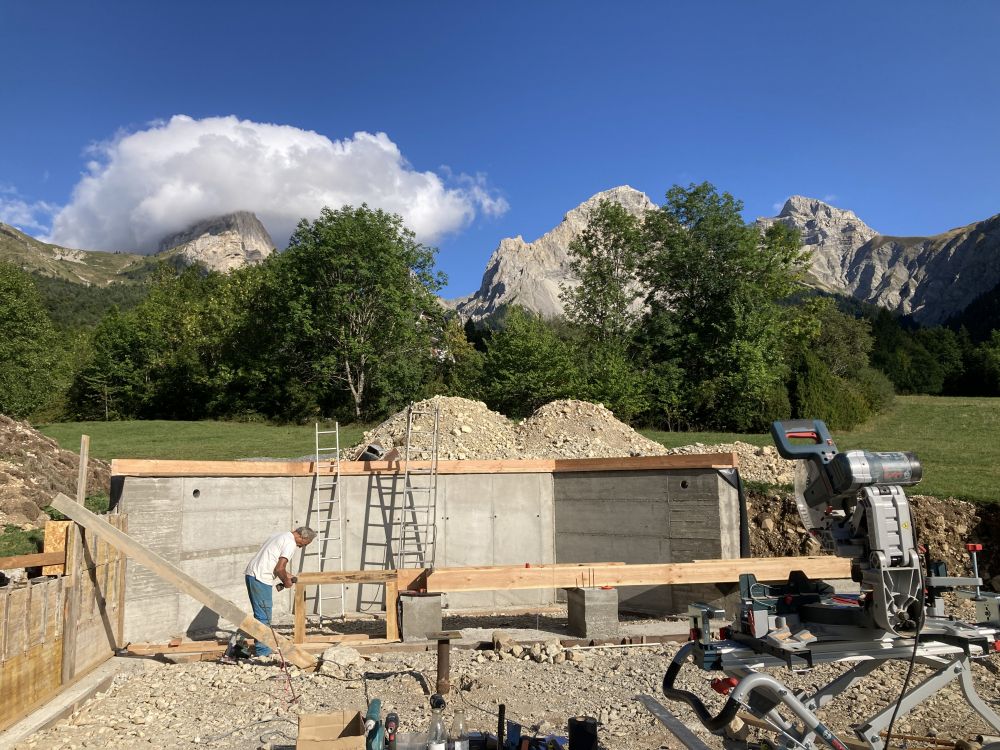

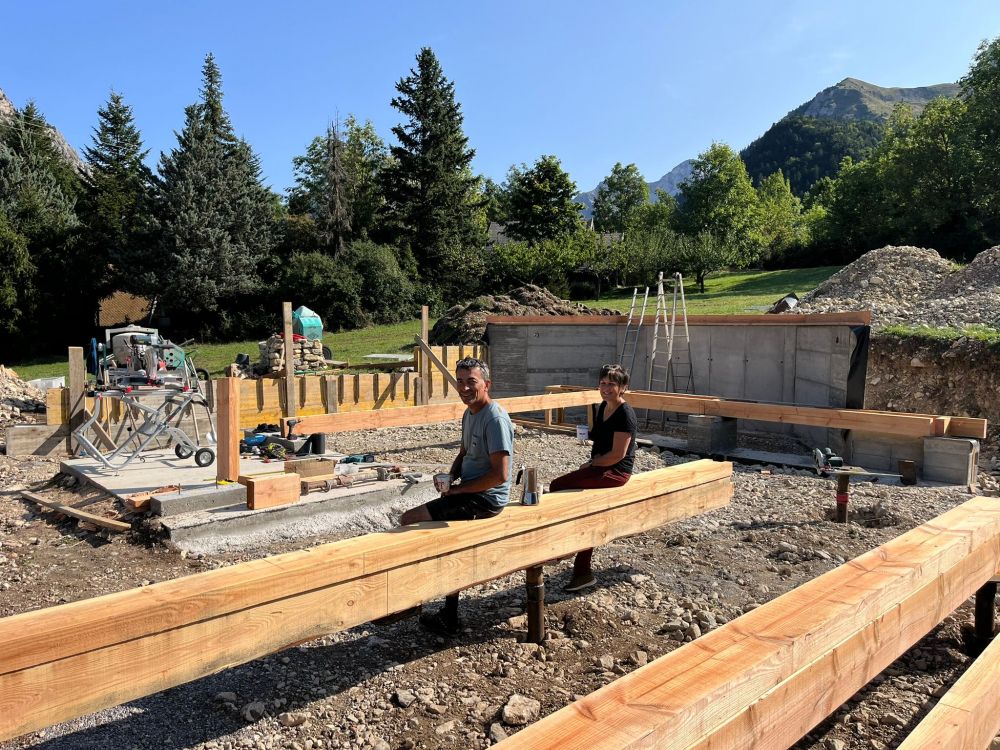

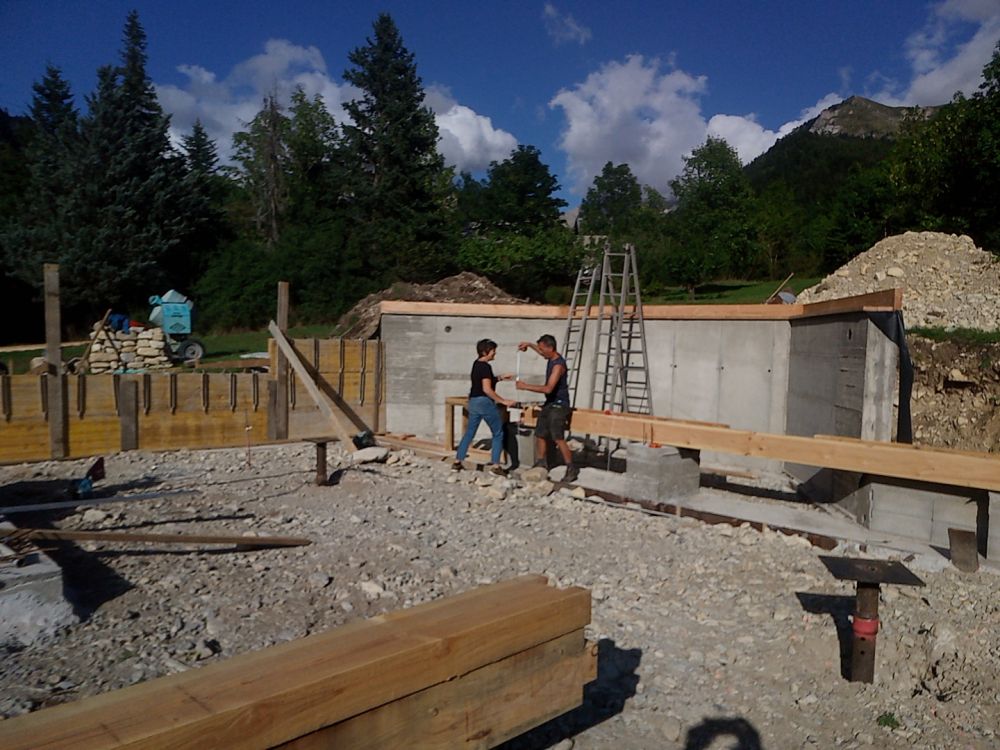

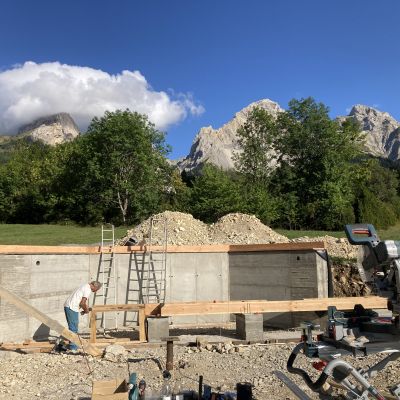

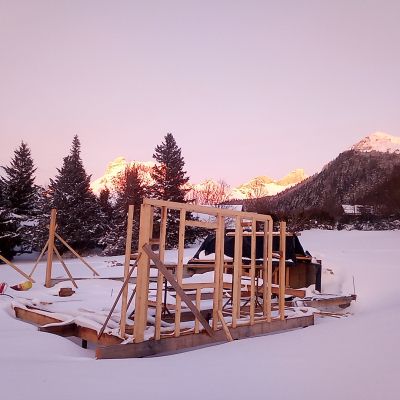

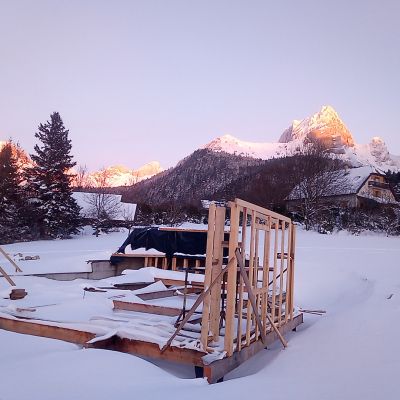

Phase béton quasi terminée (il me reste quand même 2 m3 à couler demain matin, pour le mur nord) ; les micros pieux en place, je peux passer à la phase majeure, celle du bois (que j'ai beaucoup plus de plaisir à travailler que le béton !!!). Et cela tombait bien, mercredi, mon...
Afficher la suite youpi :) !

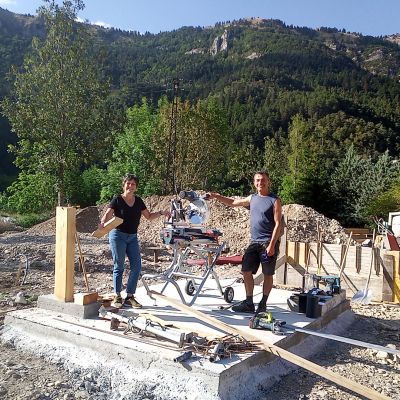

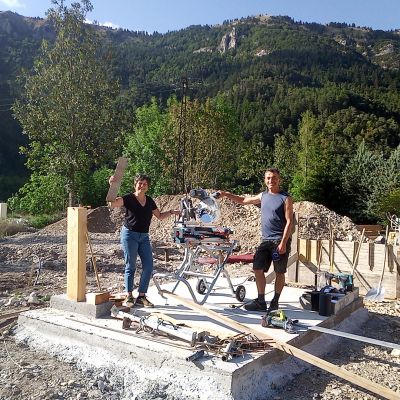

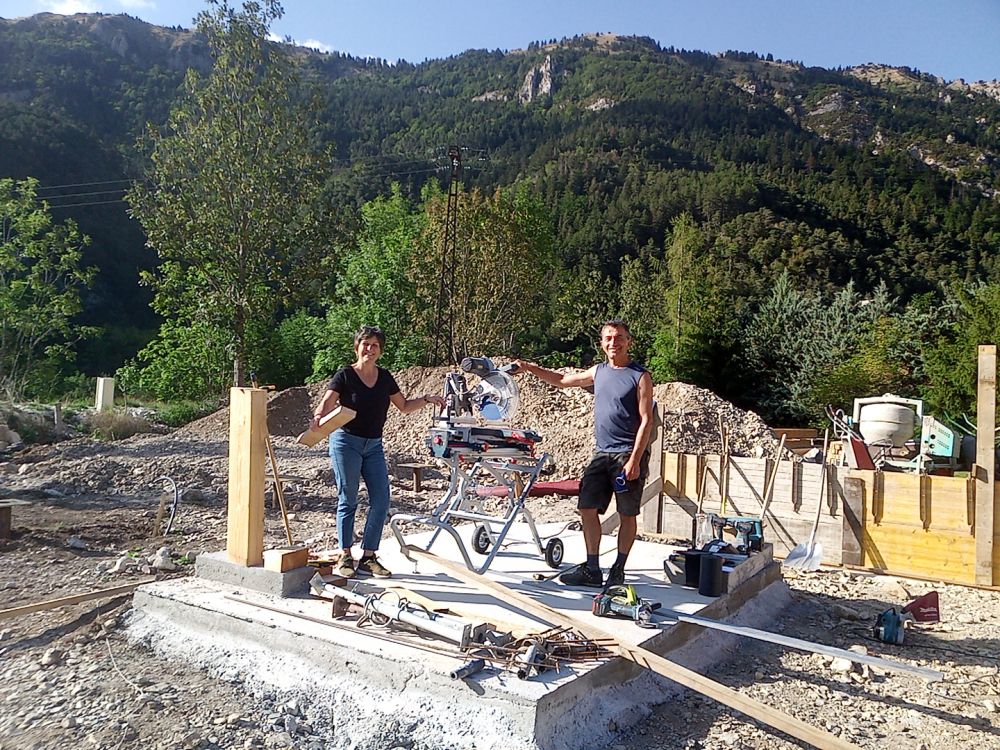

Phase béton quasi terminée (il me reste quand même 2 m3 à couler demain matin, pour le mur nord) ; les micros pieux en place, je peux passer à la phase majeure, celle du bois (que j'ai beaucoup plus de plaisir à travailler que le béton !!!). Et cela tombait bien, mercredi, mon frangin débarquait pour 3 jours, venu pour me filer un coup de main .

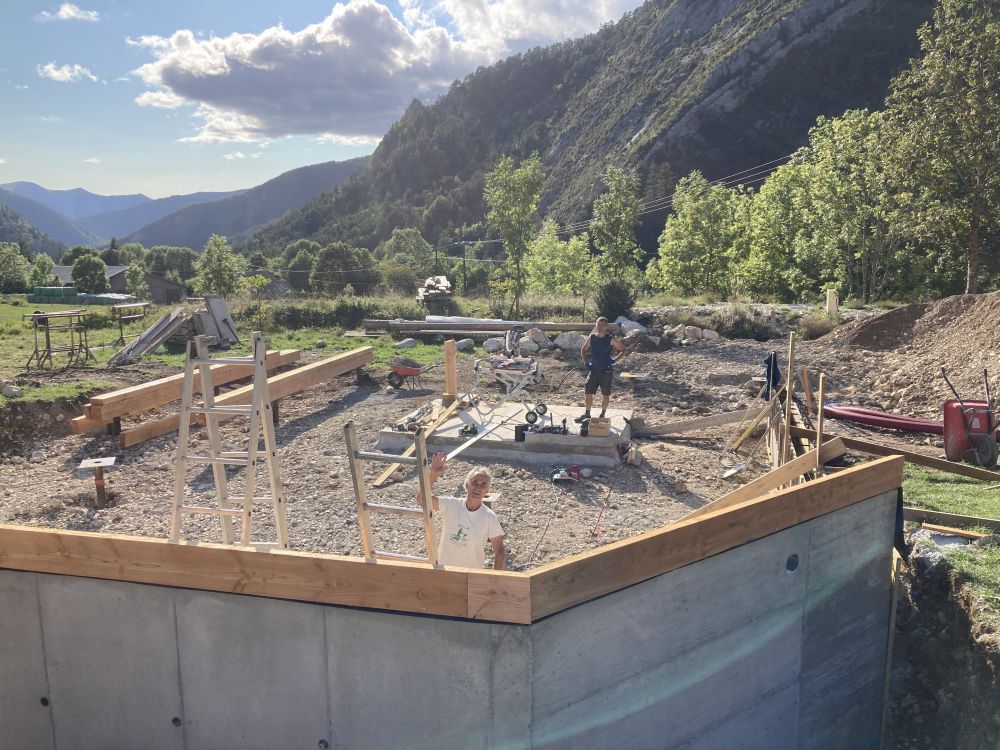

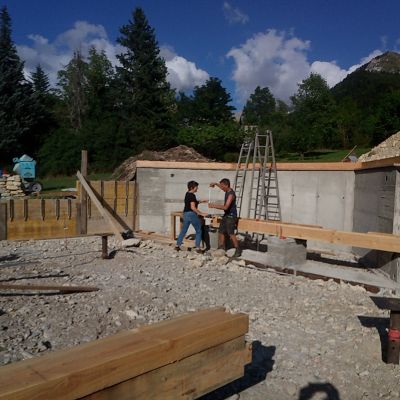

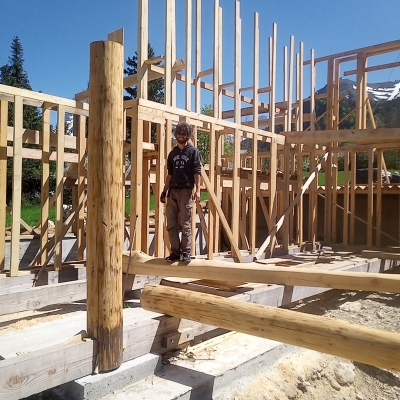

On a commencé par poser et fixer, la lisse en bois, qui dessus le mur béton de la cave, viendra porter le plafond de celle-ci.

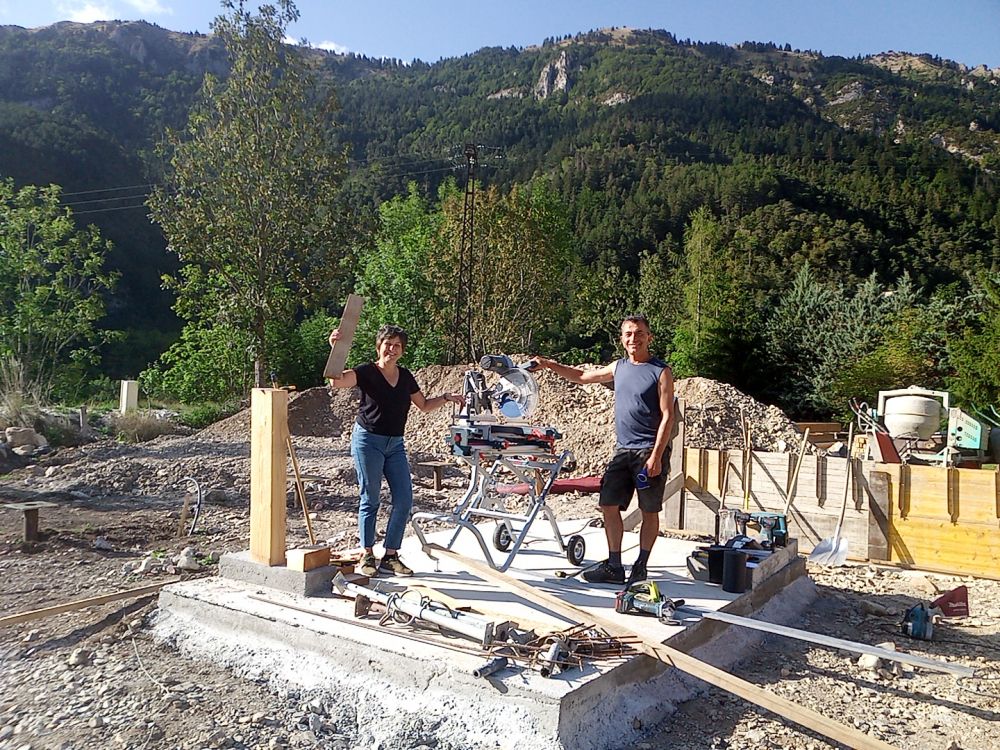

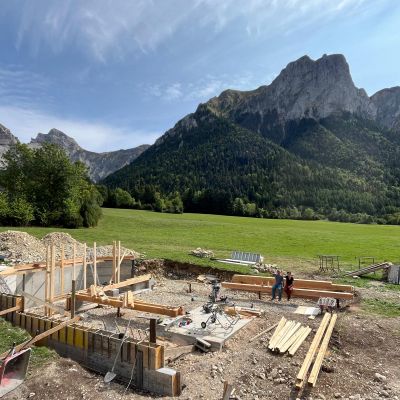

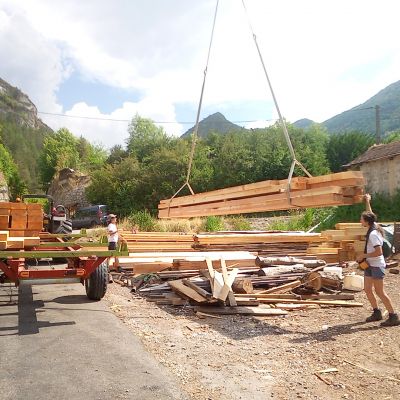

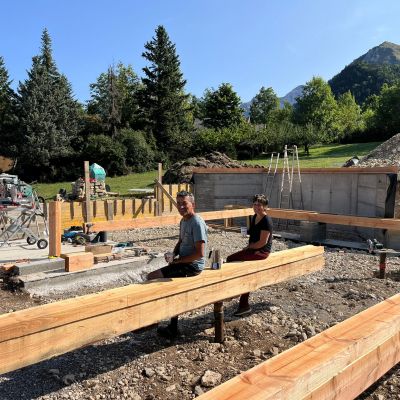

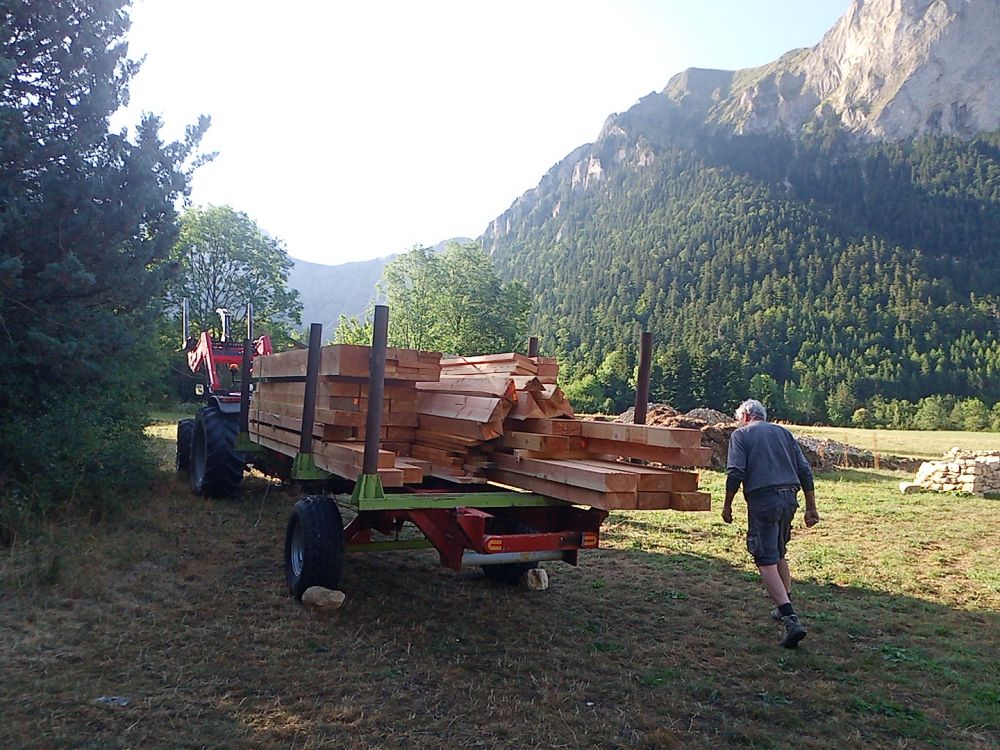

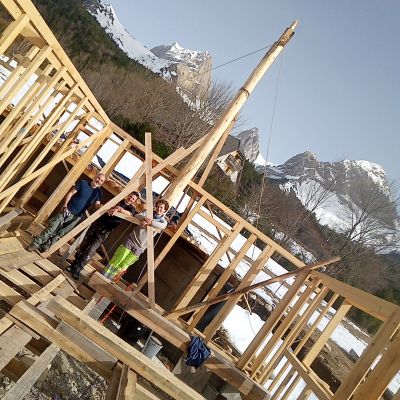

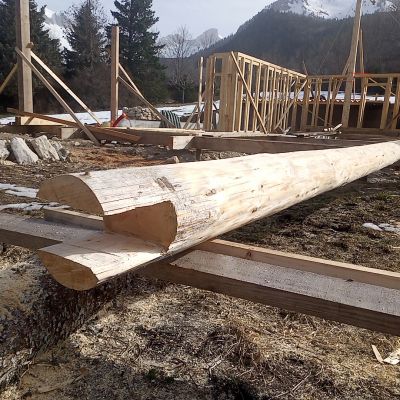

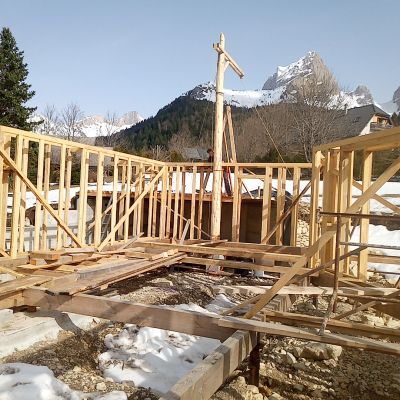

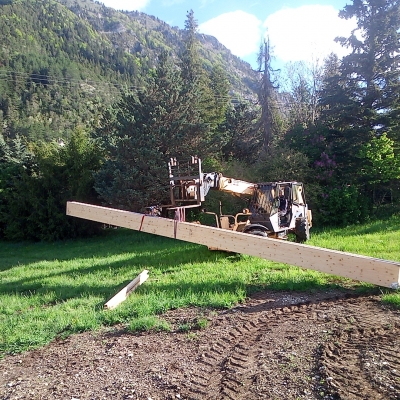

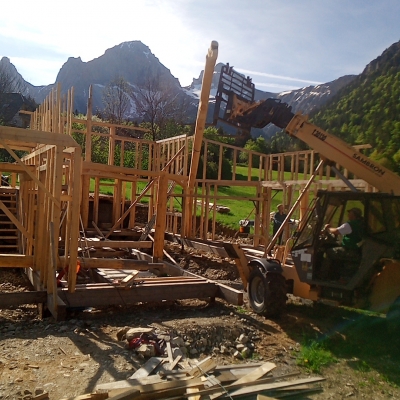

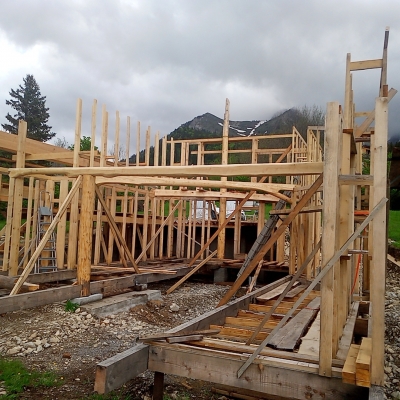

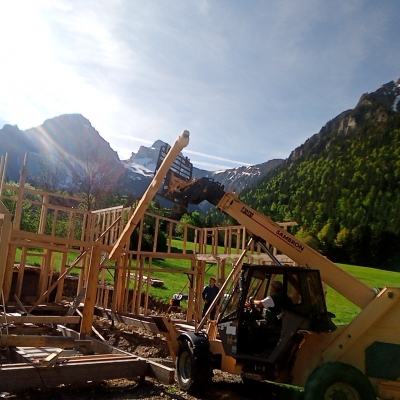

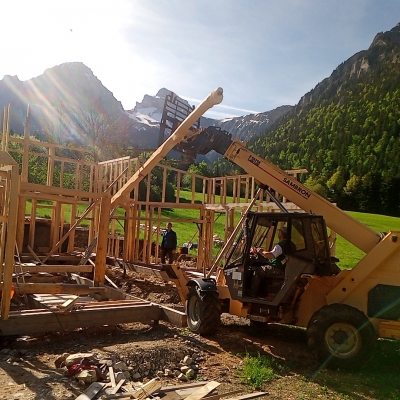

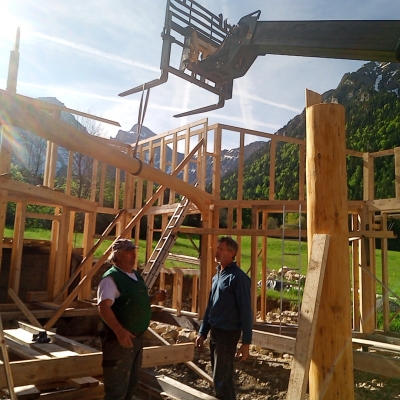

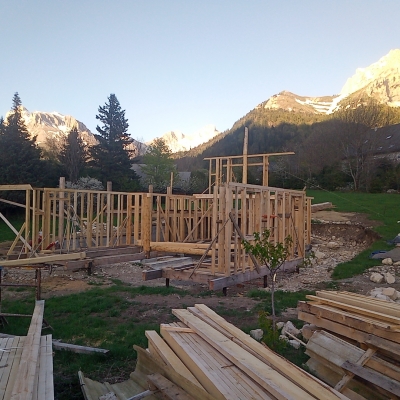

Puis on s'est attelé à placer les premières poutres, section 11 par 24 cm, qui commencent à dessiner les murs : 2 poutres en parallèles sous chaque mur. Murs qui font 45 cm de large, soit 37 cm correspondant à la largeur des bottes de paille, plus 2 * 4 cm épaisseur des montants de la double structure bois.

Philippe G. sur son chantier Maison bois/paille technique du GREB

Adh

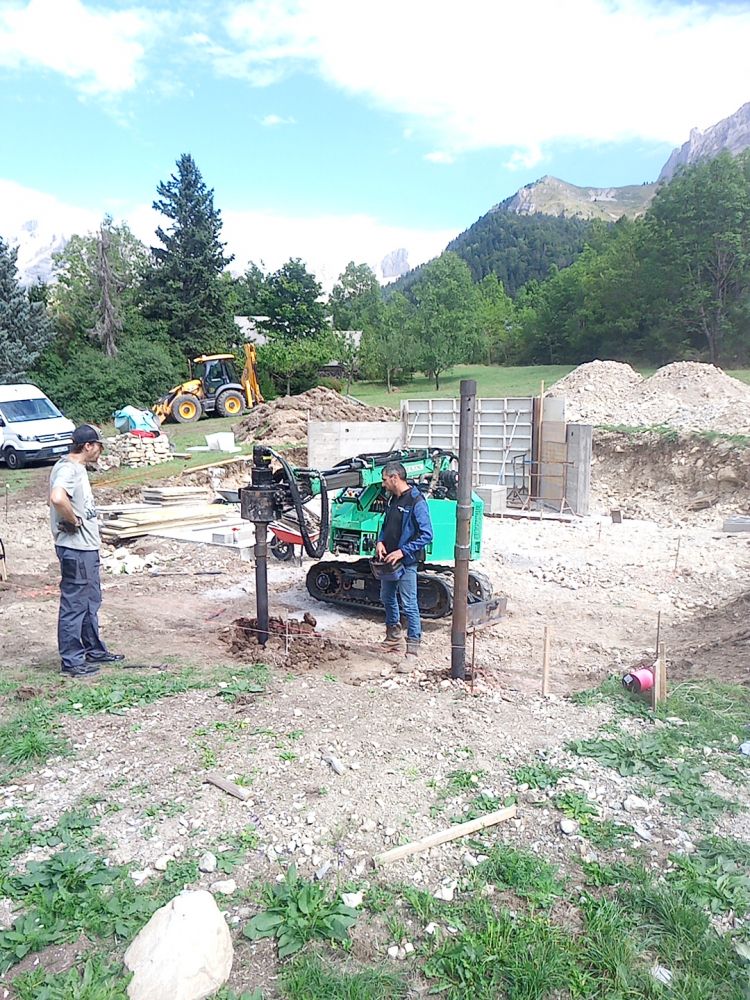

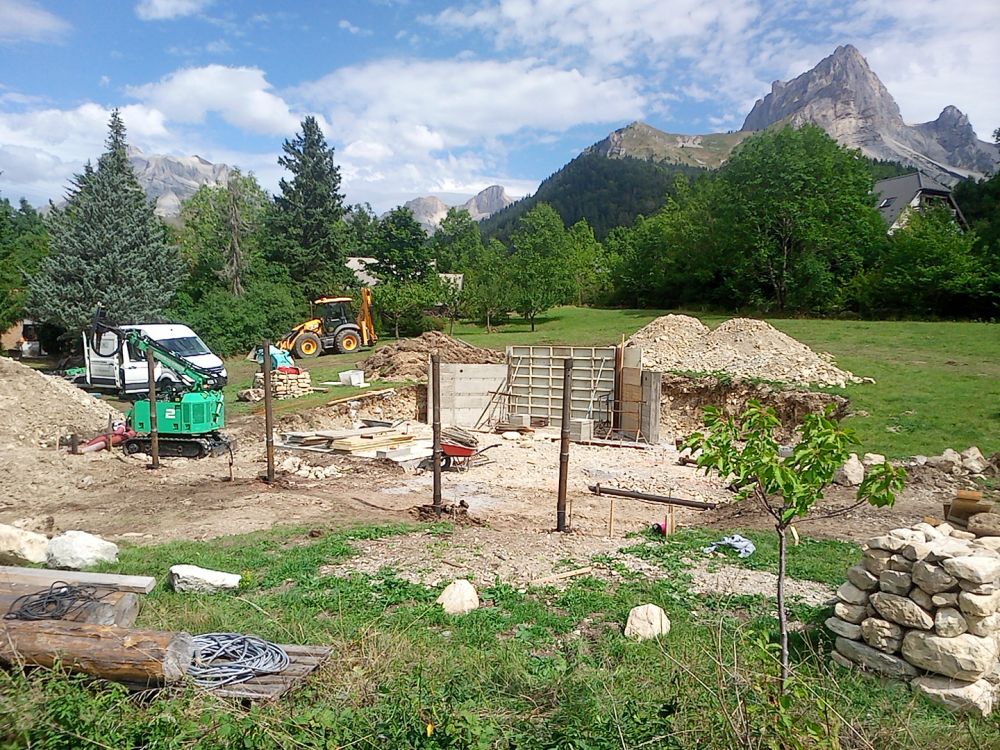

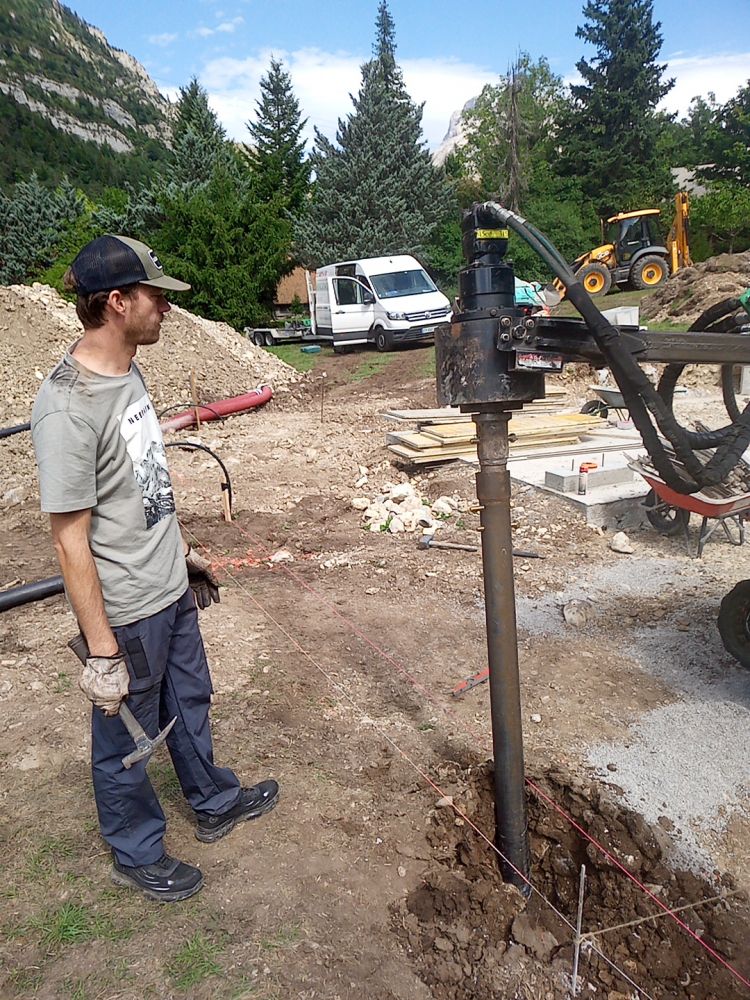

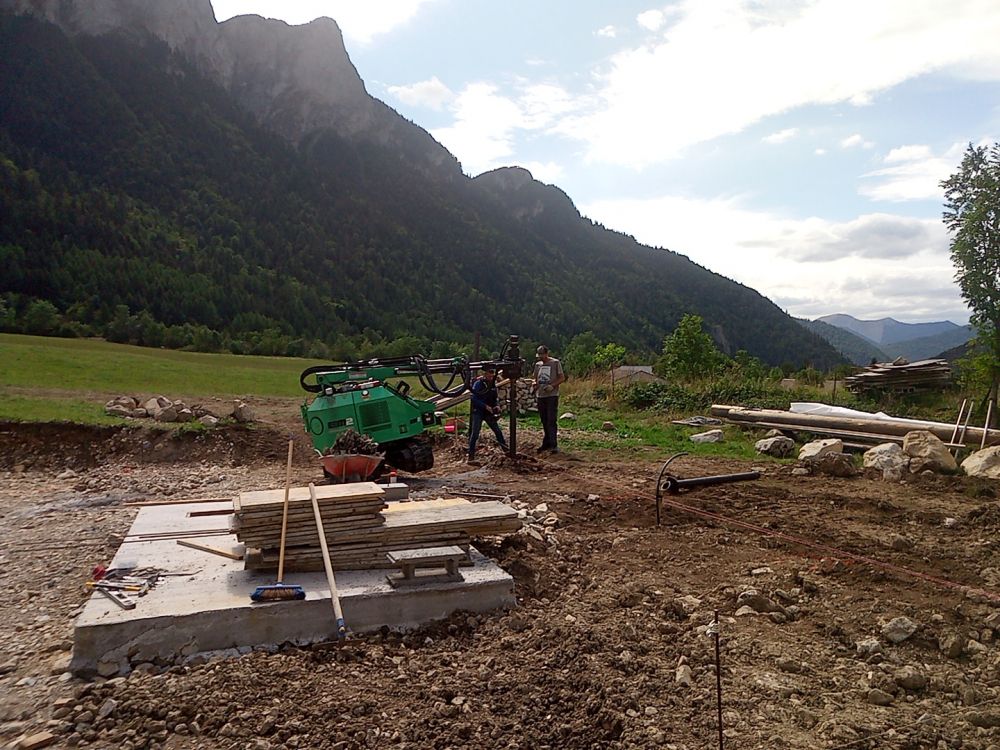

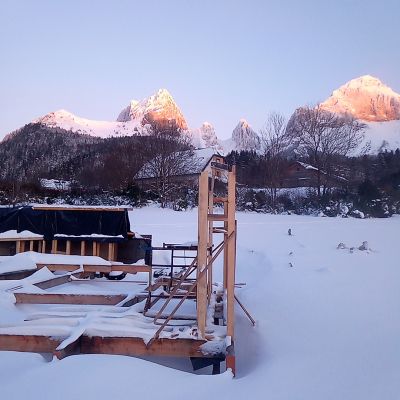

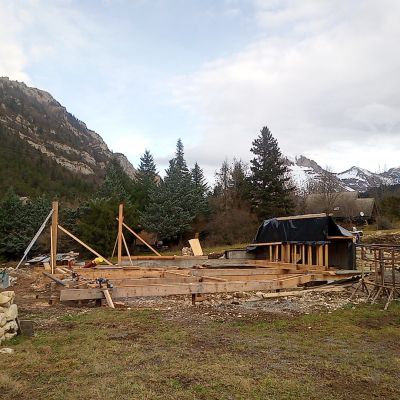

Les micros pieux, s'était en début de semaine. Là c'est la machine qui bosse, et qui le fait savoir ! "pom, schink, pom, scxhlink, pom...". Les pieux, tubes d'aciers, avec en tête une hélice, qui visse, qui visse et s'enfonce, jusqu'à rencontré la résistance (1500N.) qui permet d'assurer la...Afficher la suite Les micros pieux, s'était en début de semaine. Là c'est la machine qui bosse, et qui le fait savoir ! "pom, schink, pom, scxhlink, pom...". Les pieux, tubes d'aciers, avec en tête une hélice, qui visse, qui visse et s'enfonce, jusqu'à rencontré la résistance (1500N.) qui permet d'assurer la garantie de portage de 15 tonnes par micros pieux. J'ai besoin de 10 micros pieux, positionnés pour porter les poutres, base de la maison.

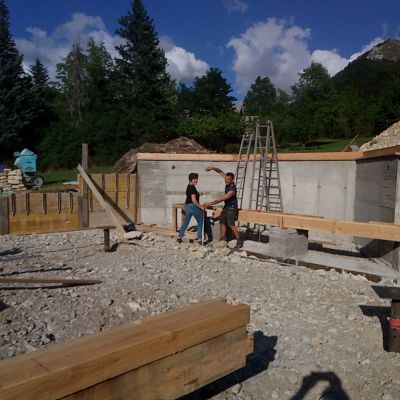

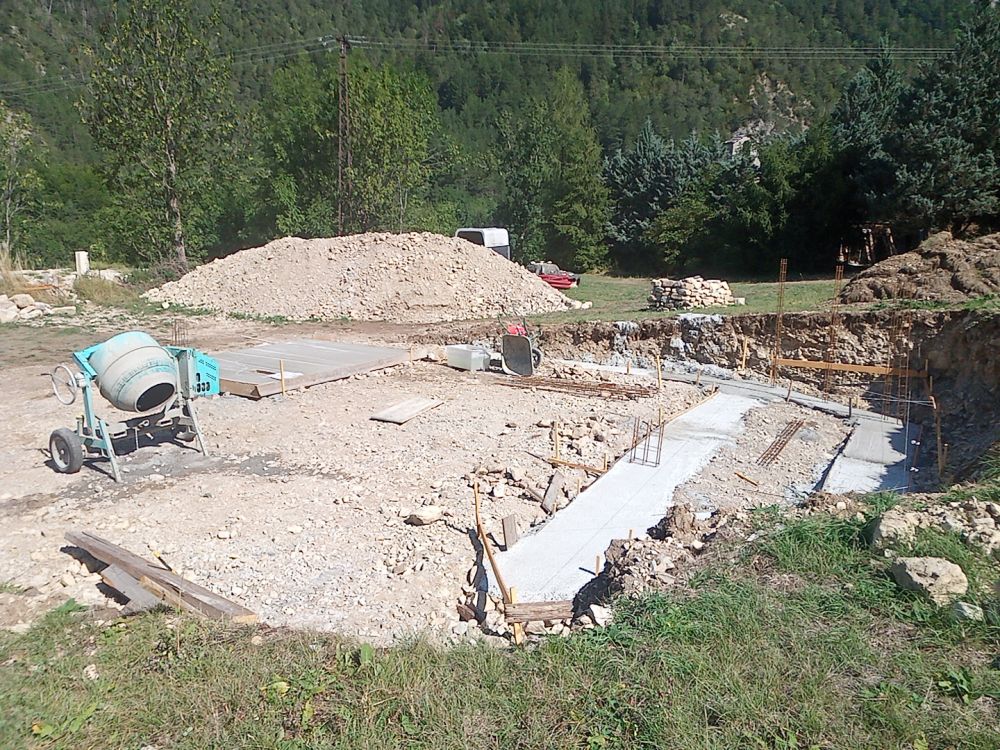

En juin, l'entreprise était venue pour faire le test d'enfoncement compte tenu de la nature du terrain. Il m'avait été annoncé que de descendre à 2m. devait assurer le niveau de pression nécessaire. Bingo, il a fallu descendre entre 4 et 6 m de profondeur ! dérive facture en conséquence... Malgré cela je suis content d'avoir choisi cette technique, qui en l'espace de 2 journées de chantier, m'assure la stabilité future de la maison, garantie.

Solution aussi cohérente écologiquement du fait de l'économie de béton conséquente qui s'en suit.
Suppression d'un message
Souhaitez-vous vraiment supprimer ce message ?

Description

>> A propos de nous
Il y a 35 ans, c’est notre envie, avec ma compagne, de vivre dans un beau lieu de montagne qui a entraîné tous mes autres choix de vie… Me voici donc aujourd’hui, ancré physiquement, humainement, socialement, dans ce territoire au pied de remarquables aiguilles. Il est temps pour moi d’y construire ma maison, après bien des expériences de rénovation de bâtiments, entre autres, d'avoir transformé une ancienne école en gîte d’étape.


>> Notre lieu
Le vallon de la Jarjatte, à 1150 m d’alt., au pied des montagnes du Dévoluy. Un coin de nature exceptionnel, à la frontière Alpes du Nord, Alpes du Sud, accessible par le train (gare à 7km, on vient vous chercher). Une jolie, et néanmoins préservée, base de départ pour les aventures de tous les amoureux des horizons montagnards, crêtes et vallons…


>> Notre chantier
A 50m de ma maison actuelle, où je vous accueille, en bordure du hameau (au delà ce sont les chamois et les chevreuils qui résident). La maison sera en partie posée sur une base maçonnée, en partie sur micros pieux, supportant une dalle bois.

Cette année 2025, le chantier sera ouvert d'août, à mi septembre
Chantier de 4 jours par semaine, à priori du lundi au jeudi (pour laisser à tous, y compris moi-même, le temps de profiter de notre environnement montagne) ; et 7h par jour, en s’adaptant aux épisodes de chaleur ( 4 heures le matin, 3 heures sur la fin d’après midi).

Sur fin juillet, début août, il y aura du boulot de maçonnerie, mais ,très vite, et jusque mi septembre, ce sera le travail d'assemblage de la structure bois : au programme donc de la découpe précise, et du maniement de la visseuse...


>> Se rendre sur mon chantier
Gare de Lus la Croix Haute, à 7km de la maison, sur la ligne de train Grenoble Gap. Bien entendu on peut venir vous chercher.
A noter qu’entre Grenoble et Lus la Croix Haute, le train traverse le Trièves, face au Dévoluy, les voyageurs en prennent plein les mirettes !!!
